Neubau der Stadtbahn Franklin

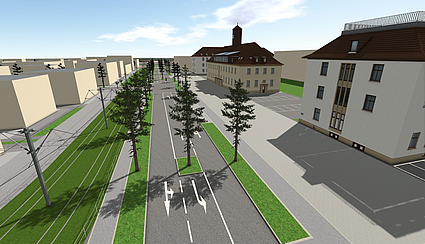

Visualisierung der künftigen Stadtbahnstrecke durch Franklin
Infografik Baumaßnahme Stadtbahn Franklin

Das neue Stadtquartier FRANKLIN, die Konversionsfläche Benjamin-Franklin-Village, wurde durch den Neubau einer Stadtbahnstrecke erschlossen. Die neuen Gleise mit einer Länge von ca. 1,8 Kilometern wurden in knapp zwei Jahren Bauzeit als eine zweigleisige Strecke mit Wendeschleife an der Endstelle realisiert. Zudem wurden im Stadtquartier die drei neuen barrierefreien Haltestellen Franklinschule, Franklin Mitte und Sullivan gebaut. Darüber hinaus wurde der Haltepunkt Bensheimer Straße, von wo aus der Streckenarm nach FRANKLIN abzweigt, barrierefrei ausgebaut.

Weitere Informationen zum neuen Mannheimer Stadtquartier finden sich auch unter: www.franklin-mannheim.de

Die neue Linie 16 führt über die Umsteigemöglichkeit am Haltepunkt Bensheimer Straße im 20-Minuten-Takt in die Stadtmitte. Die Fertigstellung der Erweiterung des Bahnhofs Käfertal ermöglicht in Zukunft dann auch eine umsteigefreie Verbindung für die Fahrgäste der rnv. Die seit Mitte Dezember 2023 als Pendelzug verkehrende Stadtbahn verbindet die Haltestellen Bensheimer Straße und Sullivan mit einer Fahrzeit von etwa drei Minuten.

  • Die fast zwei Kilometer lange Strecke wurde größtenteils auf besonderem Bahnkörper bzw. als Grüngleis realisiert. Der Neubau wurde in vier größeren Abschnitte gegliedert: Zunächst starteten die Arbeiten mit dem Bauabschnitt Funari an der Robert-Funari-Straße und entlang der neuen Haltestelle Franklinschule. Der zweite Bauabschnitt, Franklin Mitte, führte entlang der neuen Haltstelle gleichen Namens durch die Thomas-Jefferson-Straße. Im dritten Bauabschnitt Sullivan wurden die Wendeschleife der kommenden Linie sowie die Endhaltestelle Sullivan gebaut. Der vierte Bauabschnitt Bahnhof Bensheimer Straße umfasste die Abzweigung von der Eisenbahnstrecke der Linie 5 sowie den Umbau bzw. den barrierefreien Ausbau des Haltepunkts Bensheimer Straße.

  • Der Bau der neuen Stadtbahntrasse lief in vier großen Schwerpunktabschnitten ab:

    Funari: Gleisarbeiten im Bereich der Robert-Funari-Straße und Bau der Stadtbahnhaltestelle Franklinschule (Ca. Januar 2022 bis Juli 2022).

    FRANKLIN Mitte: Arbeiten entlang der Thomas-Jefferson-Straße inklusive Stadtbahnhaltestelle Franklin Mitte (Bauzeit: ca. Mai 2022 bis Mai 2023).

    Sullivan: Bau Wendeschleife im Bereich des Sullivan-Rings sowie neue Endhaltestelle Sullivan (Bauzeit: ca. September 2022 bis Juni 2023).

    Bensheimer Straße: Abzweigung von der Eisenbahnstrecke der Linie 5 sowie Umbau und barrierefreie Ausbau des Haltepunkts Bensheimer Straße (Bauzeit: ca. August 2022 bis Juli 2023).

    Abschließend wurden Arbeiten an der Fahrstromanlage, der Signaltechnik und weiteren Gewerken durchgeführt. Mitte Dezember 2023 ging die etwa 1,8 Kilometer lange Stadtbahnstrecke und damit auch die neue Linie 16 in Betrieb.


Neuigkeiten
Keine Nachrichten verfügbar.

Spatenstich in Franklin: Baustart für die neue Stadtbahn der rnv
